旋轉樓梯作為空間中的動態結構,其安裝質量直接影響安全性與美觀度。本文結合《建筑樓梯模數協調標準》(GB/T 50352)及工程實踐,解析標準化安裝流程,揭示關鍵技術細節。
一、前期準備:技術交底與材料核驗
(一)現場勘測與數據復尺
1.空間三維測繪使用激光測距儀(精度 ±1mm)測量安裝區域的層高、洞口尺寸(含對角線誤差≤3mm)、墻體垂直度(偏差≤2‰)。重點標注樓板承重梁位置,通過混凝土回彈儀檢測樓板承載力(需≥2.5kN/㎡)。
2.設計圖紙校驗對比深化設計圖與現場數據,確認樓梯旋轉半徑(誤差 ±2mm)、中心軸定位偏差(≤5mm)、踏步高度極差(相鄰踏步≤3mm,整體≤10mm)。若為異形空間,需通過 BIM 技術進行預拼裝模擬。
(二)材料與配件驗收
主材檢驗:
?鋼結構:核查鋼材材質報告(Q235B 或 Q345B),表面防腐處理需達 Sa2.5 級標準,焊縫探傷檢測(二級以上焊縫探傷比例≥20%)。
?實木構件:含水率控制在 8%-12%,檢查拼接處榫卯精度(配合間隙≤0.3mm),油漆涂層附著力需通過劃格法測試(ISO 2409 標準,≤1 級)。
?玻璃配件:采用 10mm 以上鋼化玻璃(需提供 3C 認證),邊緣倒棱處理(R≥2mm),厚度偏差≤±0.2mm。
五金件核驗不銹鋼扶手管壁厚≥1.5mm,固定件需為 304 不銹鋼材質,膨脹螺栓規格不小于 M10,抗拔試驗載荷≥8kN(現場抽檢 5%)。
二、基礎施工:核心結構安裝
(一)中心軸固定
1.定位放線通過鉛垂線確定中心軸位置,使用墨斗彈出十字控制線,誤差≤2mm。若為混凝土樓板,采用 M12 化學錨栓固定底座(鉆孔深度≥110mm,清孔需用壓縮空氣);鋼結構樓板則采用滿焊連接(焊縫高度≥8mm)。
2.立柱安裝中心鋼柱垂直度偏差≤1/1000,通過水平儀與經緯儀雙重校準。多層旋轉樓梯需設置 telescopic joint(伸縮節),間距≤6m,預留 5-8mm 伸縮縫。
(二)龍骨與踏步安裝
1.龍骨拼裝采用 “分段預制 + 現場組裝” 模式,弧形龍骨通過三維彎管機加工(曲率半徑誤差≤3mm)。各節龍骨對接處采用坡口焊接(角度 60°±5°),焊后進行 UT 探傷(缺陷等級≤Ⅱ 級)。
2.踏步固定
?鋼結構踏步:先安裝角鋼支撐(間距≤300mm),再鋪設花紋鋼板(厚度≥4mm),通過沉頭螺栓固定(間距≤200mm),螺栓帽需做防腐處理。
?實木踏步:在鋼結構基層上粘貼減震橡膠墊(厚度 5mm),再用隱形五金件(如彈簧扣件)固定踏步板,拼接處預留 0.5mm 伸縮縫。
?玻璃踏步:采用夾膠玻璃(厚度≥12+1.52PVB+12mm),底部設置不銹鋼托條(寬度≥50mm),通過結構膠(固化時間≥72h)與龍骨粘結。
三、細節處理:扶手與裝飾工程
(一)扶手系統安裝
1.立柱定位扶手立柱間距≤1000mm,通過激光投線儀確保上下對齊(垂直偏差≤3mm)。玻璃欄桿立柱需與玻璃槽口配合(間隙≤1mm),采用硅酮結構膠固定。
2.扶手拼接不銹鋼扶手采用氬弧焊接(焊縫高度≥管材壁厚),焊口打磨至 Ra≤1.6μm;實木扶手拼接需做指接處理(長度≥3 倍截面寬度),表面涂飾需經 5 遍底漆 + 3 遍面漆工藝。
(二)收口與飾面處理
1.縫隙填充踏步與墻面間預留 8-10mm 伸縮縫,采用彈性密封膠(位移能力≥25%)填充,表面做圓弧倒角(R≥5mm)。
2.防滑處理實木踏步表面需做防滑開槽(深度 2-3mm,間距 80-100mm);石材踏步可采用火燒面或荔枝面工藝,摩擦系數≥0.6(濕態測試)。
四、調試與驗收:安全性能實測
(一)功能性測試
1.承重試驗按《建筑結構荷載規范》(GB 50009)要求,在樓梯最不利位置施加 3 倍設計荷載(≥3kN),持續 24 小時后檢測變形量(≤L/400,L 為樓梯跨度)。
2.噪音檢測模擬正常行走工況,使用聲級計測量噪音值(≤45dB),重點檢測踏步與龍骨連接處的異響。
(二)合規性驗收
1.尺寸偏差踏步寬度(外沿≥220mm,內側≥150mm)、高度(160-210mm)、扶手高度(≥900mm,頂層臨空處≥1050mm)需符合 GB 50352 標準。
2.安全防護欄桿凈間距≤110mm,玻璃欄桿抗沖擊性能需通過 100kg 沙袋撞擊測試(落差 1000mm,無開裂)。

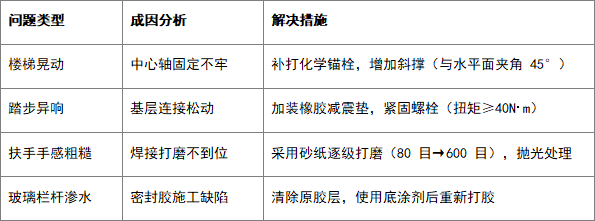

五、常見問題與解決方案
六、施工管理要點
1.安全管控:高空作業需佩戴安全帶(承重≥15kN),焊接區域設置防火毯,每日施工前進行班前安全交底。
2.進度控制:標準旋轉樓梯安裝周期約 15-20 天,其中鋼結構安裝占 40%,飾面工程占 35%,調試驗收占 25%。
3.成品保護:安裝完成后覆蓋珍珠棉 + 硬質紙板,直至整體工程竣工,嚴禁尖銳物體碰撞。
旋轉樓梯的安裝是力學計算、工藝精度與美學表達的綜合呈現。施工中需重點把控中心軸定位精度、龍骨焊接質量、踏步防滑處理三大核心環節,同時遵循 “先結構后裝飾、先固定后微調” 的原則,確保最終成品兼具安全性與設計感。建議施工團隊配備三維激光掃描儀,通過數字化手段實現毫米級精度控制,提升復雜曲面樓梯的安裝效率。
